人が集まり笑顔がつながる中庭のある家
福山市港町
地域別にみる|福山市
建築中レポート
- 1. 2026年03月13日
-
【透湿防水シート】

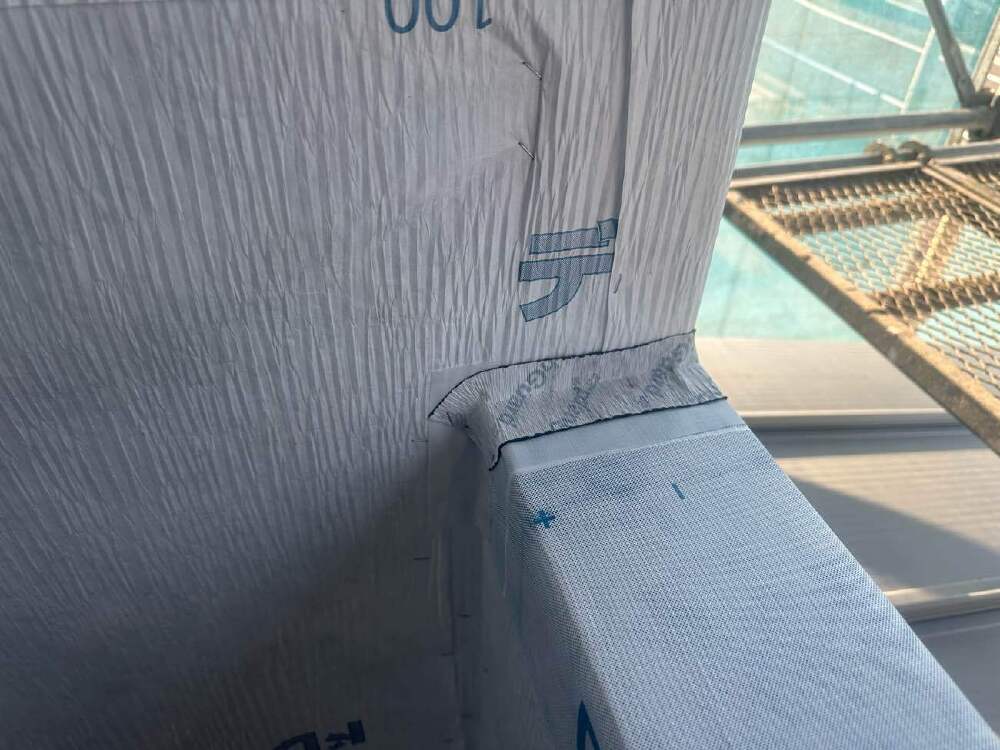

透湿防水シートの施工が終わりました。
外部でいうと2番目の工程になります。
①ダイライト施工→②タイベック(透湿防水シート)→③EPSボード→④塗り壁の
順番に施工していきます。
透湿防水シートの施工では専用の用紙を外壁面に施工していきます。
またコーナー部分には専用のテープを施工してきます。
この施工をしていくことで水の侵入を防ぐことにつながっていっています。
- 2. 2026年03月10日
-
上棟の記念に手形つけ
上棟の記念に、手形をつけていただきました。
完成後は壁の中に隠れてしまいますが、この家の中にずっと残る特別な思い出です。
- 3. 2026年03月10日
-

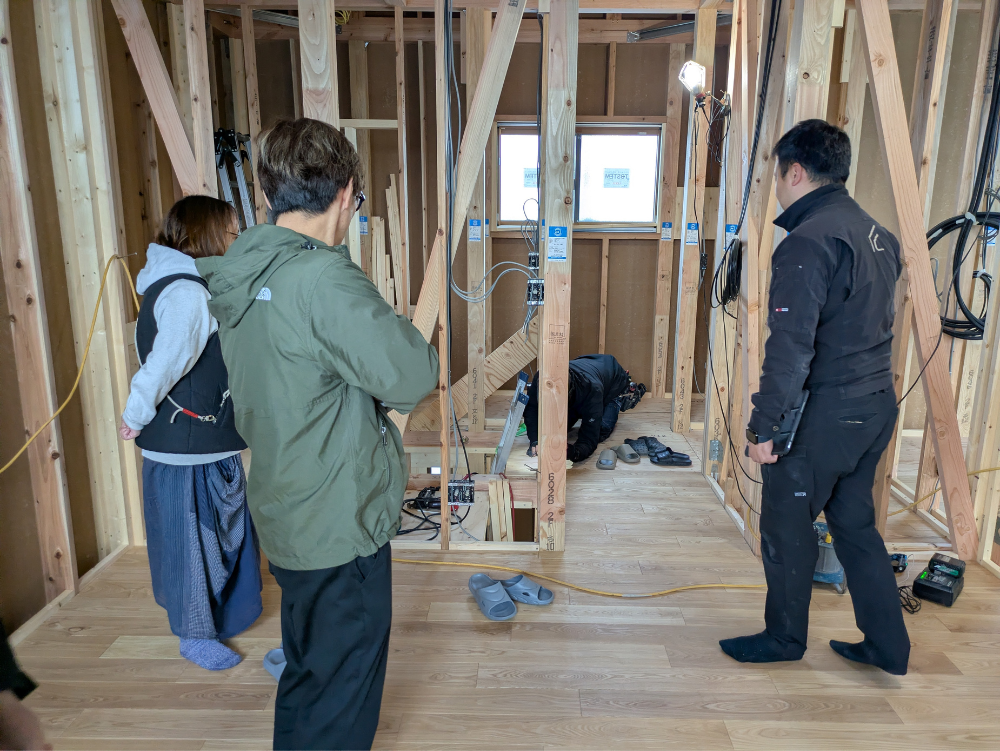

現場にて打合せを行いました
図面で決めてきた内容を、実際の空間を見ながら最終確認。
完成に向けて、工事はこれからも進んでいきます。
- 4. 2026年03月06日
-
【大工工事進行中】

大工工事も進み。
木の庇も付きました。
こういったところにも
お施主様のこだわりを
感じたりします!
- 5. 2026年02月27日
-
【祝上棟】

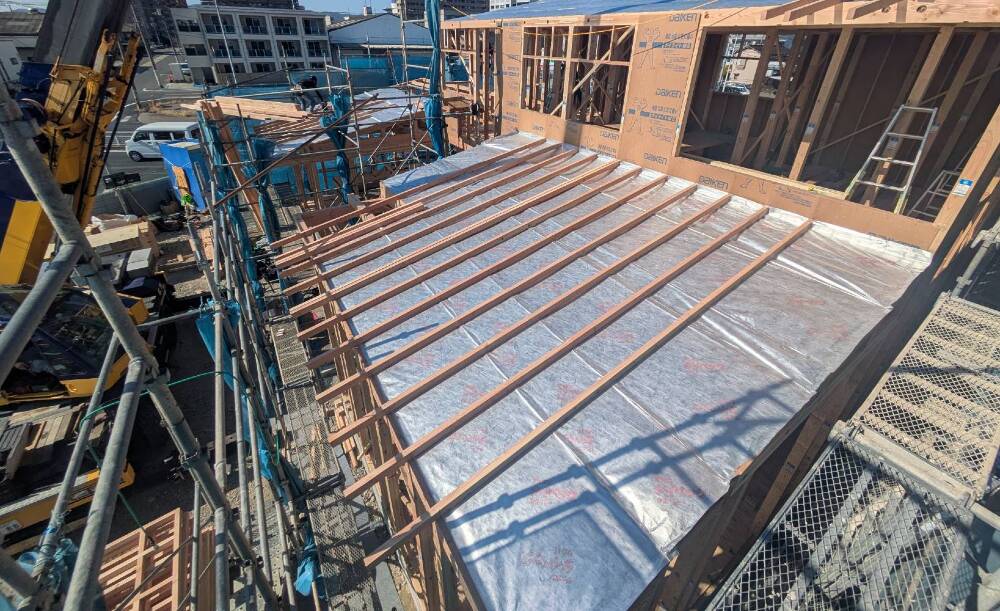

ついに上棟日を迎えました!
通常のお家の約2倍ある大きさで思ってた以上の迫力!
屋根ができるまで1日いっぱいかかりました!
加度商では遮熱シートを施工しその上に屋根を組んでいきます!
この一手間を行うことにより、皆様の快適な暮らしを作ることができます!
- 6. 2026年02月27日
-
【建方検査】
上棟後一発目の検査は建方検査です。
柱の垂直、床の水平、構造材の水分と
いった部分を確認していきます。

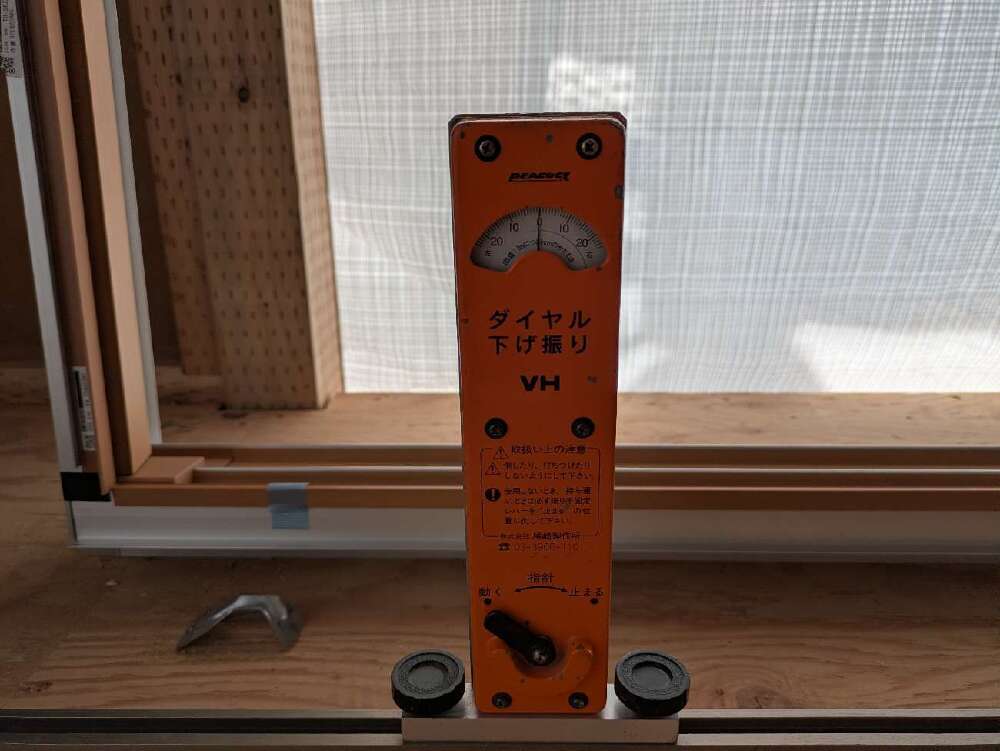

写真のように実際に検査道具をあてて
確認していきます。
- 7. 2026年02月16日
-
【配管検査】
土台敷き前に水道屋さんによる配管施工を行い自社で接続漏れがないかのチェックを行いました。
加度商では施工チェックと後のメンテナンスを考え、配管継手部分に透明な材料を使い目視確認できるようにしています。
とはいえ床下にあるものなので常に見えるわけではありません。
なので床ができる前の配管検査が重要となってくるのです!!
写真のように鏡を使い裏面までしっかりノリが塗られているかを一つ一つチェックしていきます。
次は上棟前の土台敷きに入っていきます!お楽しみに!
- 8. 2026年02月12日
-
【基礎検査】
基礎が完成し、
基礎検査をしてきました。
今回の検査で見たところは、
・基礎の不陸(表面の凸凹)
・基礎の巾と高さ
・コンクリートの強度
です。
基礎の不陸はレベルという機械と写真の真ん中にある銀の棒をで確認します。
この銀の棒を基礎の表面に置くことで表面が平なのか左が低いのか右が低いのかといった部分を
みることができます。
基礎検査も終わり→先行配管検査→土台敷き→足場→上棟と進んでいきます。
上棟日まで1週間!来週が楽しみです!
- 9. 2026年02月05日
-
【基礎工事進行中】
鉄筋検査も終わり、
スラブと呼ばれる一番底の部分の打設になります。
下からどんどん出来上がっていくイメージになります。
基礎工事の進捗もお楽しみに!
- 10. 2026年01月30日
-
【鉄筋検査】
基礎施工中の現場では
鉄筋組み後に検査があります。
自社検査と第3者機関の両方の検査があります。
自社検査では鉄筋の太さに応じて
磁石を色分けをして確認しやすいようにしています。
検査もクリア。次の工程に進みます。
- 11. 2025年11月04日
-
地鎮式と配置確認
いよいよ家づくりの第一歩、地鎮式を行いました。敷地に立つと、図面で見ていた暮らしのかたちが少しずつ実感に変わります。「ここが玄関で、ここがリビングで~」と会話が弾みます。完成の日が待ち遠しいですね!
- 12. 2025年10月17日
-
工事着工前
これまで駐車場として使われていた敷地が、これから新しい住まいへと生まれ変わります。
- 13. 2025年10月03日
-
内装・インテリアの打ち合わせ中
現在、仕様打合せを進めています。床や天井の素材、建具や照明など、一つひとつの仕上げを確認しながら、完成のイメージを具体化していきます。図面だけでは分からない質感や色合いも検討し、暮らしやすさと心地よさを大切にしながら決定していきます。
